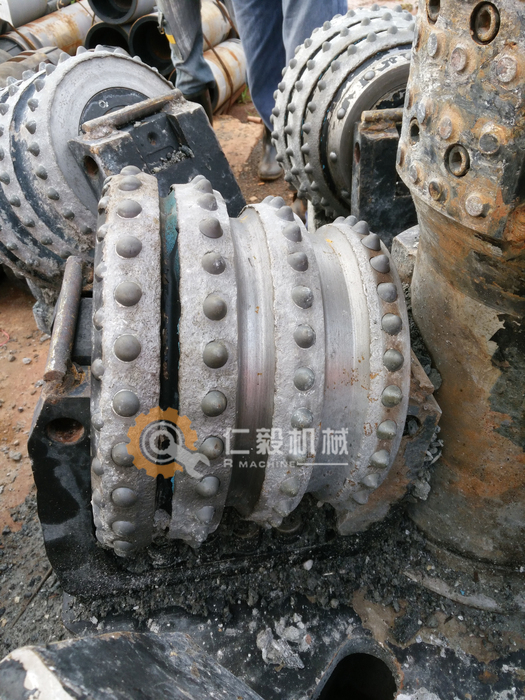

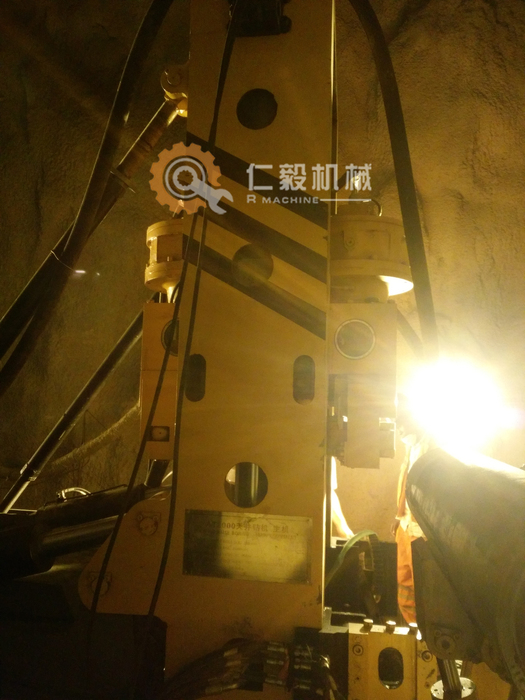

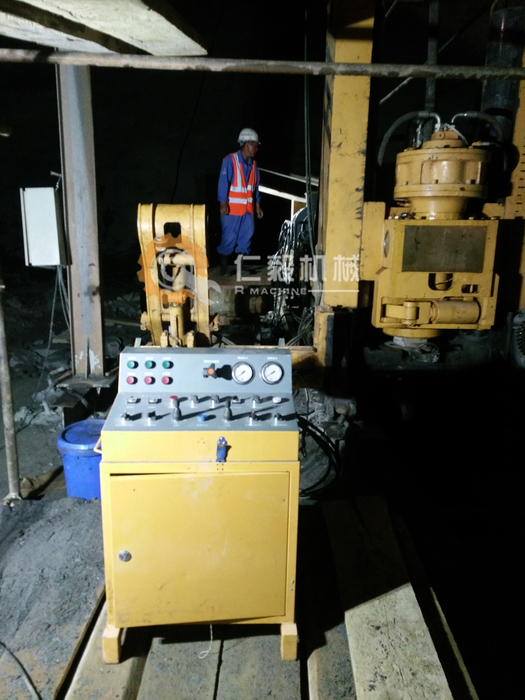

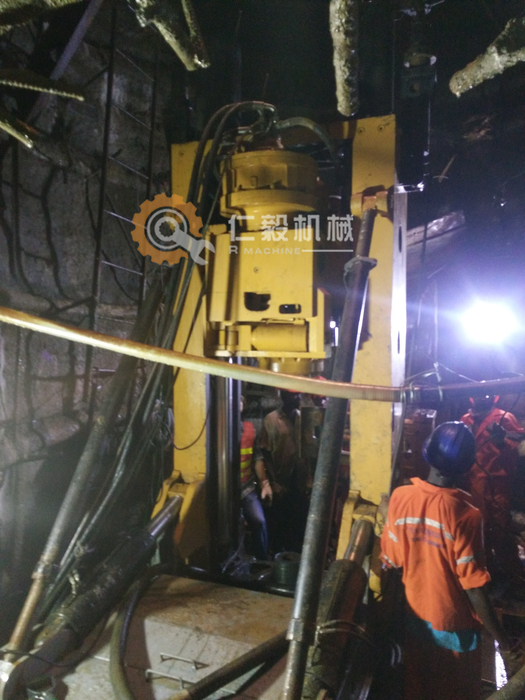

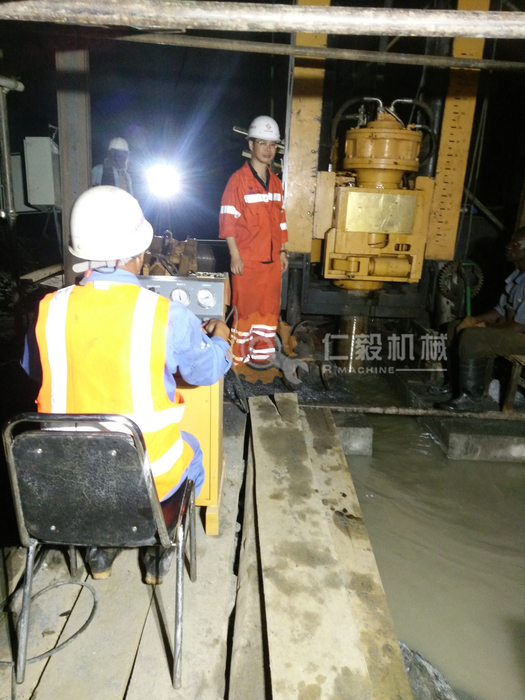

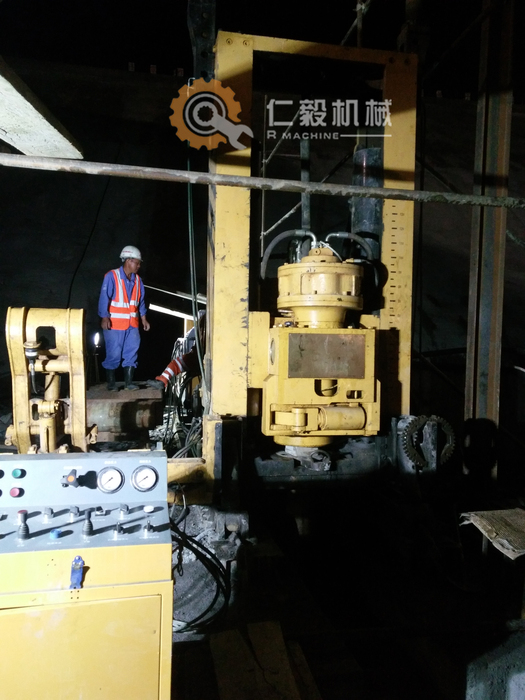

2017年9月 乌干达卡鲁玛 AT2000发表时间:2017-10-06 19:54 中国水电八局乌干达卡鲁玛水电站AT2000天井钻机施工记录: 2017年10月18日开始第一条20米通风井施工。 导向孔平均进尺40分钟一米,21日导向孔贯穿。 22日开始反提扩孔,平均进尺2小时一米,25日直径1.5米通风井完成。 10月30日开始第二条60米通风井施工,导向孔平均进尺30分钟一米。 11月5日导孔贯穿。 11月6日开始扩孔。 11月11日60米通风井全部扩通完工,平均进尺1.5小时一米。 岩石硬度F12左右,不含矿体,带风化岩性质,釆用B型滚刀进尺较快,刀具磨损正常。目前设备状况良好,无故障。 案例图片展示
